近日,由交建集团交通科技有限公司承接的山东高速2022年养护专项工程G1511日兰高速日照临沂段限速提升及精细化提升工程顺利开工。该项目包含新建、迁改、拆除标志牌,施划标线,更换护栏,中墩防护、混凝土翼墙施工等项目。其中,中墩防护项目是影响工程总体进度和质量的重中之重。

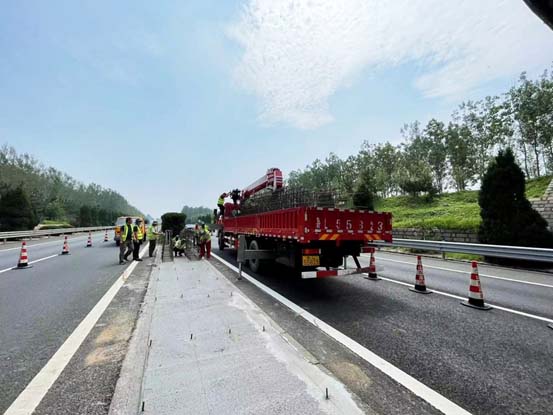

单个中墩防护项目施工工序包含安全布控、波形梁护栏及旧护栏清除等8道工序,按照传统作业方式,至少需要15天时间,远远无法满足9月底完工的总体进度要求。交通科技公司成立专项攻坚小组,对传统施工工序“拆开来、细分析、抓要点、找窍门”,总结出一套新的工艺工法,并在中墩防护首件工程中成功应用。一是抓住关键路径节点,优化人员设备组合和工艺流程,缩短关键节点的施工时间;二是尽量减少路上作业,钢筋在路外场地集中加工,分段预制,上路组合;三是采用标准化定型组合模板,既缩短了支模板时间,又提升了混凝土成品外观质量;四是采用专业化小组流水作业,把控好两个作业面之间及每个作业面内各工序的流水,安全布控设备、材料转场的流水,最终达到各工序无缝衔接。
新的工艺工法的实施,使得单个天桥中墩防护施工周期减少至6.5天,多个作业面形成流水作业后预计可缩短至5天,较之前的传统施工效率提高了65%以上,大大缩短了施工周期、降低了施工成本、减少了安全风险。
